VIA DE’ CARRACCI, AL VIA DOMANI I LAVORI DI RIQUALIFICAZIONE
Oggi, mercoledì 25 giugno, partono i lavori definitivi di
riqualificazione in via de’ Carracci.
L’intervento, progettato da Italferr (Gruppo FS Italiane) per conto di Rete
Ferroviaria Italiana (Gruppo FS Italiane), è stato condiviso con il Comune
di Bologna e darà un nuovo e definitivo assetto alla strada cittadina che,
in questi anni, ha subito i disagi maggiori per i lavori di realizzazione
della stazione AV di Bologna, e che oggi rappresenta un’importante porta di
accesso al nuovo terminal sotterraneo e al centro storico della città.
Il progetto, prevede in particolare:
il completamento dell’intero fronte della nuova stazione con: rimozione
delle barriere antirumore, realizzazione di un nuovo marciapiede,
installazione di una pensilina nel tratto compreso tra l’incrocio con via
Matteotti e l’atrio della stazione e in direzione di via Fioravanti,
sistemazione esterna di tutti gli accessi alla stazione;
la realizzazione di una nuova pista ciclabile bidirezionale sul lato nord
di via de’ Carracci, opposto al fronte stazione;
la creazione di una nuova piazza pubblica, in parte a gradonata, all’angolo
fra via de’ Carracci e il ponte Matteotti;
lavori di rinnovo di tratti di condotte fognarie, di rifacimento del manto
stradale e di adeguamento della segnaletica.
Mi chiedo:come fanno a farci stare la ciclabile se già la strada è stretta e spesso molto trafficata? La gradinata angolo Carracci/Matteotti non riesco proprio a immaginarmela!(ndr)

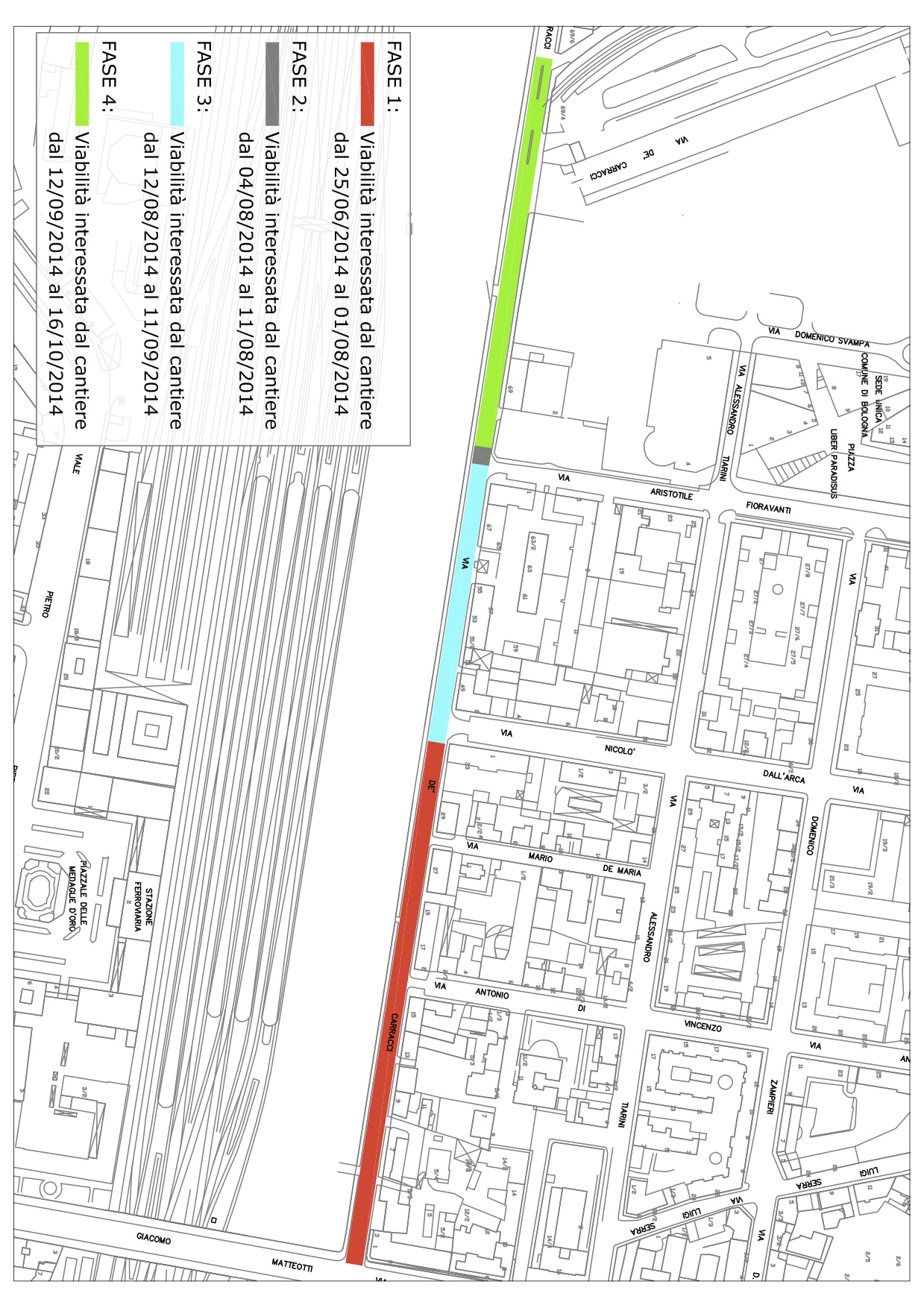

I lavori saranno suddivisi in quattro fasi:
Prima fase: da mercoledì 25 giugno a venerdì 1 agosto – chiusura del tratto
compreso fra via Matteotti e via dell’Arca – incrocio escluso (per le
modifiche di viabilità vedere la mappa allegata)
Seconda fase: da lunedì 4 agosto a lunedì 11 agosto: chiusura di parte
dell’incrocio fra via de’ Carracci e via Fioravanti (per le modifiche di
viabilità vedere la mappa allegata)
Terza fase: da martedì 12 agosto a giovedì 11 settembre – chiusura del
tratto compreso fra via dell’Arca e via Fioravanti – metà incrocio escluso
(per le modifiche di viabilità vedere la mappa allegata)
Quarta fase: da venerdì 12 settembre a giovedì 16 ottobre – chiusura del
tratto compreso fra via Fioravanti e il passaggio a livello su via de’
Carracci (per le modifiche di viabilità vedere il documento allegata).
Durante tutta la durata dei lavori:
L’accesso pedonale ai civici di via de’ Carracci, prospicienti il cantiere,
sarà garantito attraverso l’attuale marciapiede nord; sarà sempre
disponibile l’accesso pedonale all’atrio Carracci della stazione, che
garantirà l’attuale collegamento diretto con Piazza delle Medaglie d’Oro e
con i binari sotterranei e di superficie.
La realizzazione dei lavori secondo le quattro fasi sopra descritte
comporterà l’inibizione della circolazione stradale lungo i tratti di via
de’ Carracci di volta in volta interessati dai lavori stessi. Pertanto
l’avvicinamento all’atrio Carracci mediante auto, taxi, veicoli NCC e bus
sarà impedito. A coloro che avranno necessità di raggiungere o allontanarsi
dalla stazione con tali mezzi si consiglia l’ingresso da Piazza delle
Medaglie d’Oro.
Il servizio di assistenza ai viaggiatori a mobilità ridotta, in arrivo o in
partenza dalla stazione di Bologna, sarà garantito dalla Sala Blu di Rete
Ferroviaria Italiana con le consuete modalità e gli attuali punti di
ritrovo – Sala Blu, atrio partenze o arrivi su Piazza delle Medaglie d’Oro
e atrio Carracci – fermo restando per quest’ultimo le già citate
limitazioni di accesso con auto.
Ai residenti dei civici interclusi dal cantiere sarà garantita la
possibilità di sosta gratuita presso il nuovo parcheggio a servizio della
stazione di Bologna Centrale (con ingresso da via Matteotti); gli aventi
diritto, individuati attraverso gli amministratori dei condomini
interessati, sono stati già contattati. Per eventuali informazioni
rivolgersi a Rete Ferroviaria Italiana S.p.A. – via Matteotti 5 40129
Bologna (BO).
volantino_chiusura_via_carracci_estate2014 con indicazioni viabilità e linee Bus
